    Umbuchung von Rückmeldungen

    Eine Rückmeldung des einen Planes soll auf einen andern Plan gelegt werden. Dazu gibt es 2 Methoden:

    Funktion Umbuchung von Rückmeldungen

    • Sofern der Plan noch nicht definitiv erledigt ist (sonst die Manuelle Umbuchung (siehe unten)).
    • Zuerst feststellen, auf welchen (Teil)Plan und welche Planzeile die Umbuchung belastet werden soll. Das macht bei vielen Plänen Sinn.
    • Die Planzeile der umzubuchenden Rückmeldung aus dem zu entlastenden Plan markieren.
    • Mittels Menüpunkt Verknüpfungen - Rückmeldungen werden die gewünschten Rückmeldungen gefunden.
    • Es ist jene Rückmeldung zu markieren, die auf einen neuen Plan gelegt werden muss.
    • Mit Menüpunkt Rückmeldungen - Rückmeldungen umbuchen

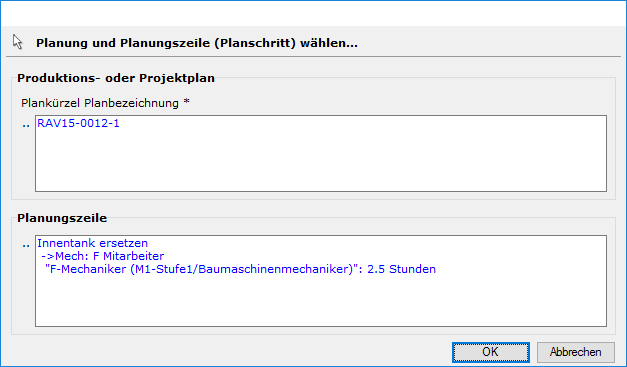

    • erscheint folgendes Eingabefenster:

    • Mit den ..-Zeichen kann der Plan und die Planzeile gesucht werden. Sofern das Plankürzel bekannt ist, kann es ins erste Feld eingetragen werden.
    • Die richtige Planzeile wird gesucht und ausgewählt. Technisch werden beim Umbuchen
    • zuerst die Daten der bisherigen Rückmeldung zwischengespeichert,
    • dann die bisherigen Rückmeldung gelöscht und
    • damit alle mit der Löschung zusammenhängenden Aktualisierungen vorgenommen: Löschen von Spesen-Leistungen, Löschen von Arbeitszeit-Einträgen, Löschen von Lagerbewegungen usw.
    • Schliesslich wird eine neue Rückmeldung mit den Werten der bisherigen Rückmeldung - mit allen nötigen zusätzlichen Aktualisierungen - angelegt.
    • Es ist somit kein Umhängen der PlanzeilenID.

    Manuelles Umbuchen

    Auch in einem definitiv erledigten Plan können nachträgliche Korrekturen gemacht werden, indem

    • die zu ändernde Planzeile markiert
    • und der Button "Verbrauch" betätigt wird.
    • Dann wird die Checkbox "Planschritt erledigt" zurückgesetzt
    • und mit dem Plus-Button eine neue Zeile angelegt.
    • Für manuelle Umbuchungen oder das Verringern gewählter Mengen können Minusmengen erfasst werden.
    • Danach ist die Checkbox "Planschritt erledigt" wieder zu stellen.
    • Bei einer "Umbuchung" wird im ersten Plan - wie beschrieben - mit minus entlastet und
    • im zweiten Plan dieselbe Ressource positiv erfasst.
    • In beiden Plänen empfehlen wir, dasselbe Datum zu verwenden.
    • Bearbeiten
