    Benötigte Stunden

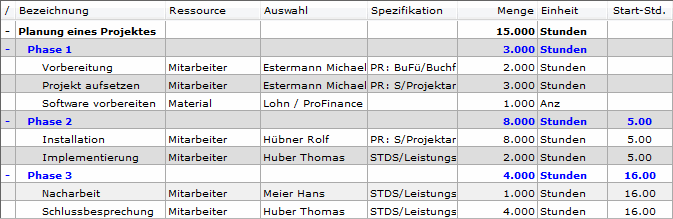

    In den Planungsschritten der Vorlage und des Vorschlages werden unten die Stunden für Mitarbeiter und Anlagen totalisiert:

    • Benötigte Stunden:
    • Um den Plan umzusetzen braucht es insgesamt 15 Stunden,
    • für Phase 1 3 Stunden,
    • für Phase 2 8 Stunden und
    • für Phase 3 4 Stunden.
    • Geplante Stunden: Geplant sind 20 Stunden:
    • Es sind somit 2 und 3 Stunden Reserven eingebaut,
    • denn die Phase 2 beginnt erst nach 5 Stunden, die Phase 3 nach 16 Stunden.
    • Reserve (Stunden) sind 5 Stunden (Geplant ./. benötigt)

    Benötigte Stunden (Mindestens benötigt)

    Die benötigten Stunden werden

    • Einerseits aufgrund der zu produzierenden Mengen berechnet. Wenn für die Produktion 1 Menge in der Vorlage 5.50 Stunden gebraucht und im Vorschlag 20 Stück produziert werden sollen, dann beträgt die benötigte Menge 110 Stunden. Mit andern Worten: Vorlage-Stunden heruntergebrochen auf die Einheit 1 mal die zu produzierende Menge des Vorschlages.
    • Die Einzelbelegung oder eine Doppelbelegung beeinflusst andererseits ebenfalls die benötigten Stunden.

    Geplante Stunden

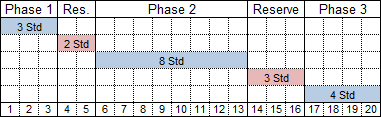

    Wenn die Start-Stunden nicht verändert, sondern so übernommen werden, wie es BossERP vorschlägt, dann sind keine Reserven vorgesehen. Die mindestens benötigten Stunden stimmen mit den geplanten Stunden überein. Durch Setzen von andern Start-Stunden, also Stunden, die grösser sein müssen als die vorangegangene(n) Phase(n) mindestens benötigt haben, gibt es sog. Reservestunden. Beispiel:

    • Die Phase 1 benötigt 3 Stunden.
    • Die Start-Stunden für Phase 2 wird mit 5 Stunden festgelegt.
    • Somit sind 2 Stunden Reserven eingeplant, denn der Start für Phase 2 beginnt ab der 6. Stunde.
    • Die Start-Stunden für Phase 3 wird mit 16 Stunden festgelegt.
    • Somit sind 3 Stunden Reserven eingeplant, denn der Start für Phase 3 beginnt ab der 17. Stunde.

    Reserve (Stunden)

    Es handelt sich um die Differenz zwischen

    • Geplanten Stunden
    • abzüglich den benötigten Stunden

    und dient für das Berücksichtigen von Planreserven.
